兰芝新品发布会时间进度表会员免费

兰芝新品发布会时间进度表 复制标题
兰芝新品发布会时间进度表_第1页
1/10页
兰芝新品发布会时间进度表_第2页
2/10页
兰芝新品发布会时间进度表_第3页
3/10页
兰芝新品发布会时间进度表_第4页
4/10页
兰芝新品发布会时间进度表_第5页
5/10页
兰芝新品发布会时间进度表_第6页
6/10页
兰芝新品发布会时间进度表_第7页
7/10页
兰芝新品发布会时间进度表_第8页
8/10页
兰芝新品发布会时间进度表_第9页
9/10页
兰芝新品发布会时间进度表_第10页
10/10页

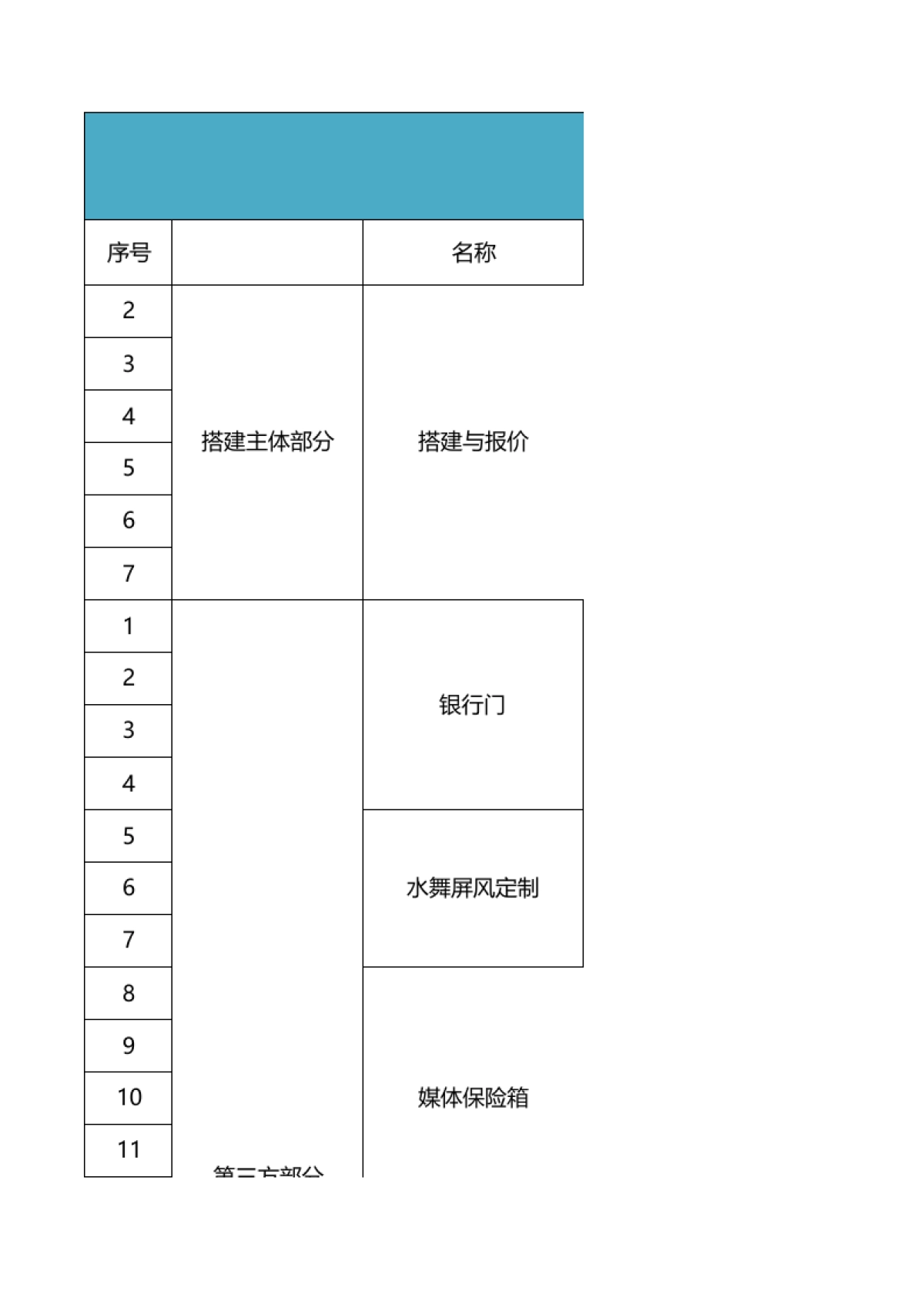

序号名称2搭建主体部分搭建与报价345671第三方部分银行门2345水舞屏风定制678媒体保险箱91011

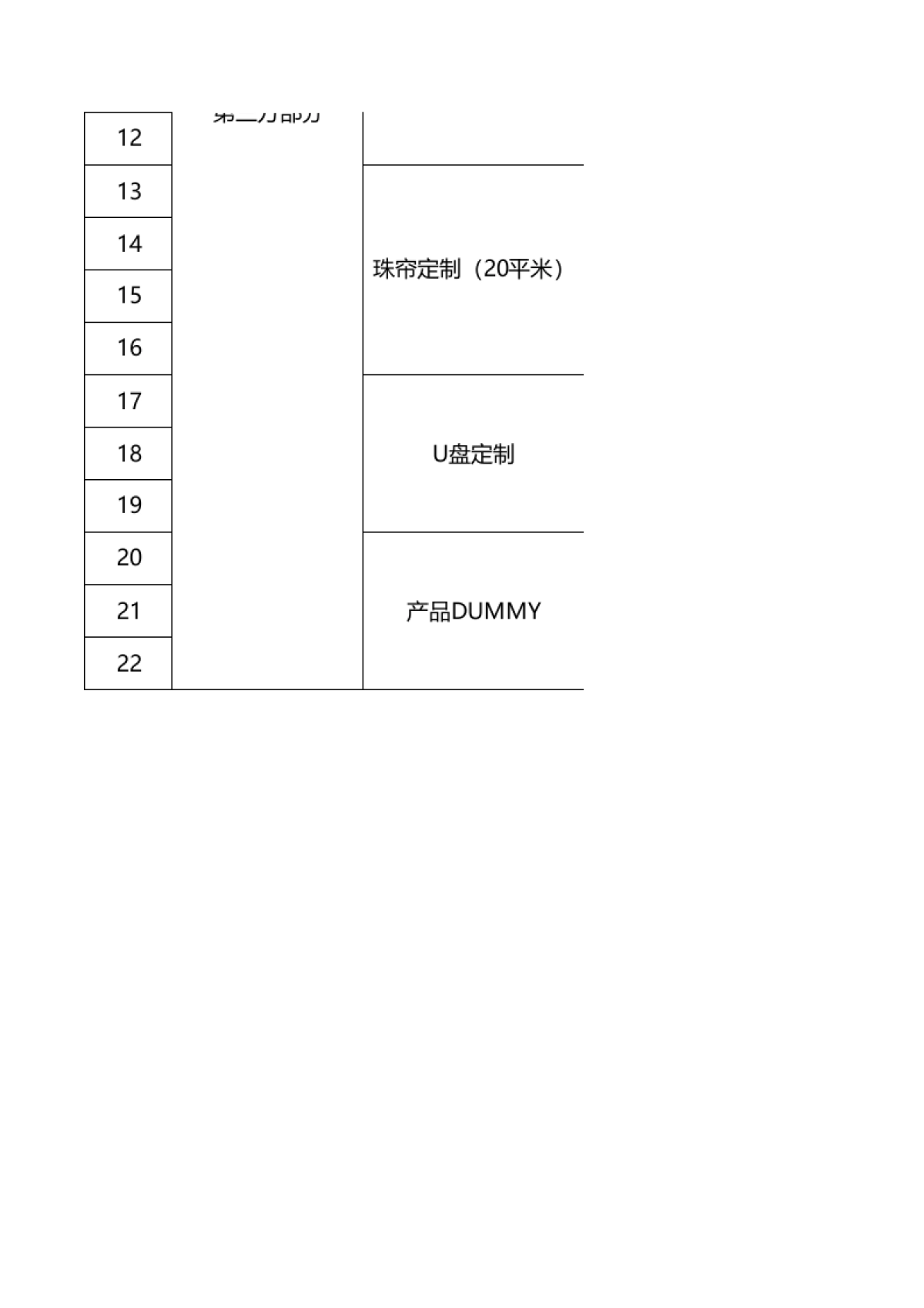

12第三方部分13141516171819202122珠帘定制(20平米)U盘定制产品

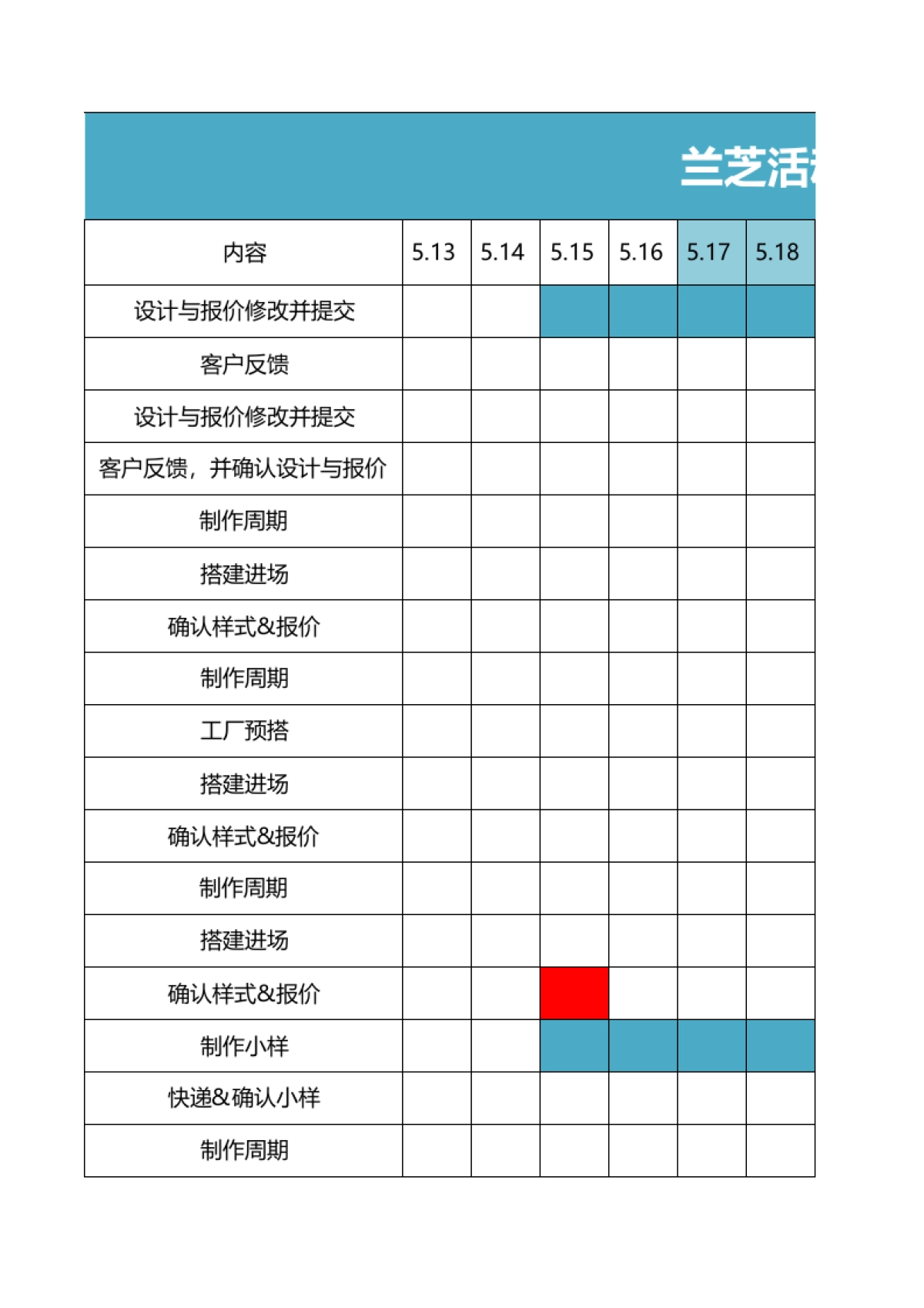

内容5.13 5.14 5.15 5.16 设计与报价修改并提交客户反馈设计与报价修改并提交客户反馈,并确认设计与报价制作周期搭建进场制作周期工厂预搭搭建进场制作周期搭建进场制作小样制作周期确认样式&报价确认样式&报价确认样式&报价快递&确认小样

礼品装箱制作周期工厂预搭搭建进场制作周期搭建进场制作周期搭建进场确认样式&报价确认样式&报价确认样式&报价

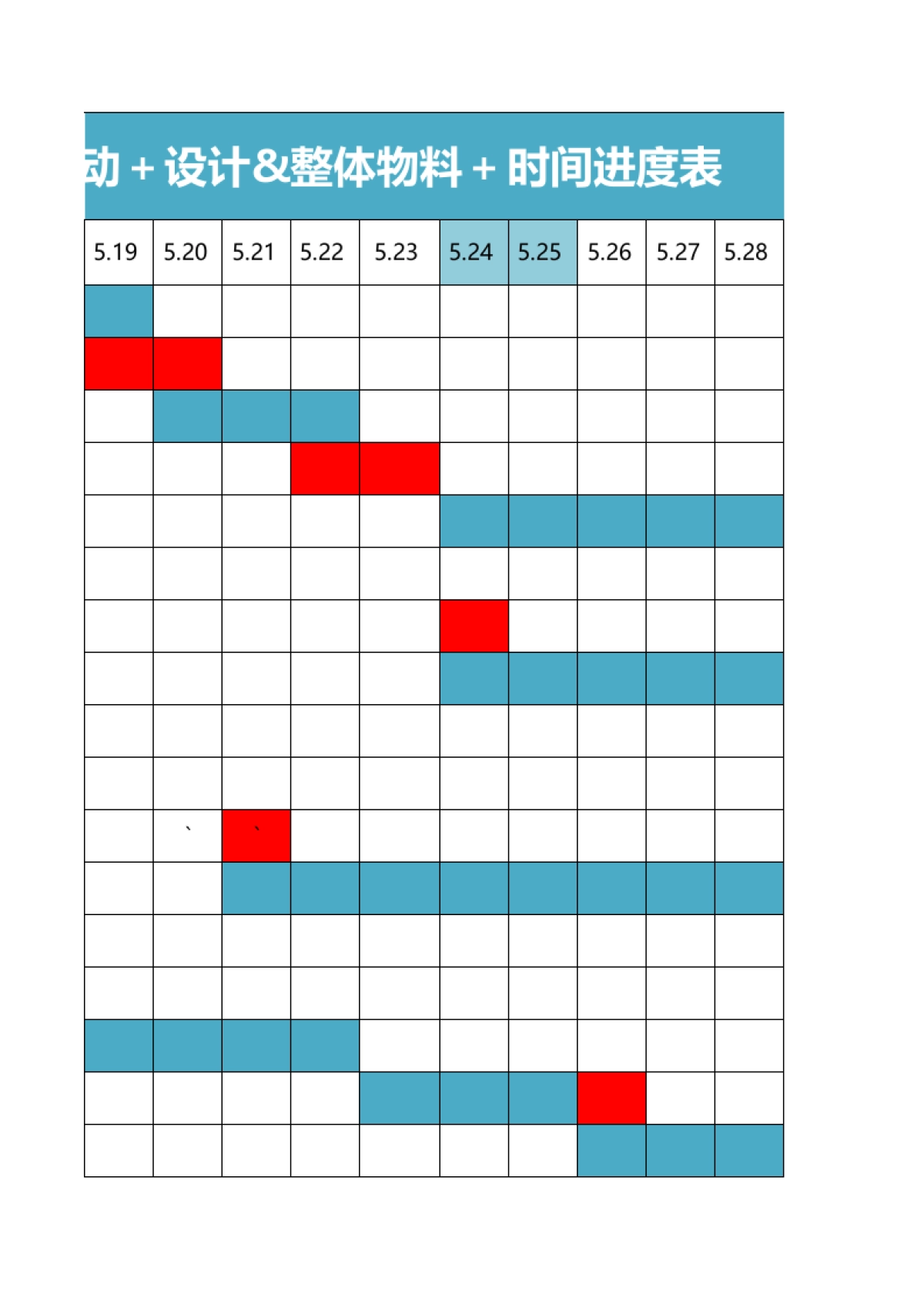

5.17 5.18 5.19 5.20 5.21 5.22 5.23 5.24 ``兰芝活动+设计&整体物料+时间进度表

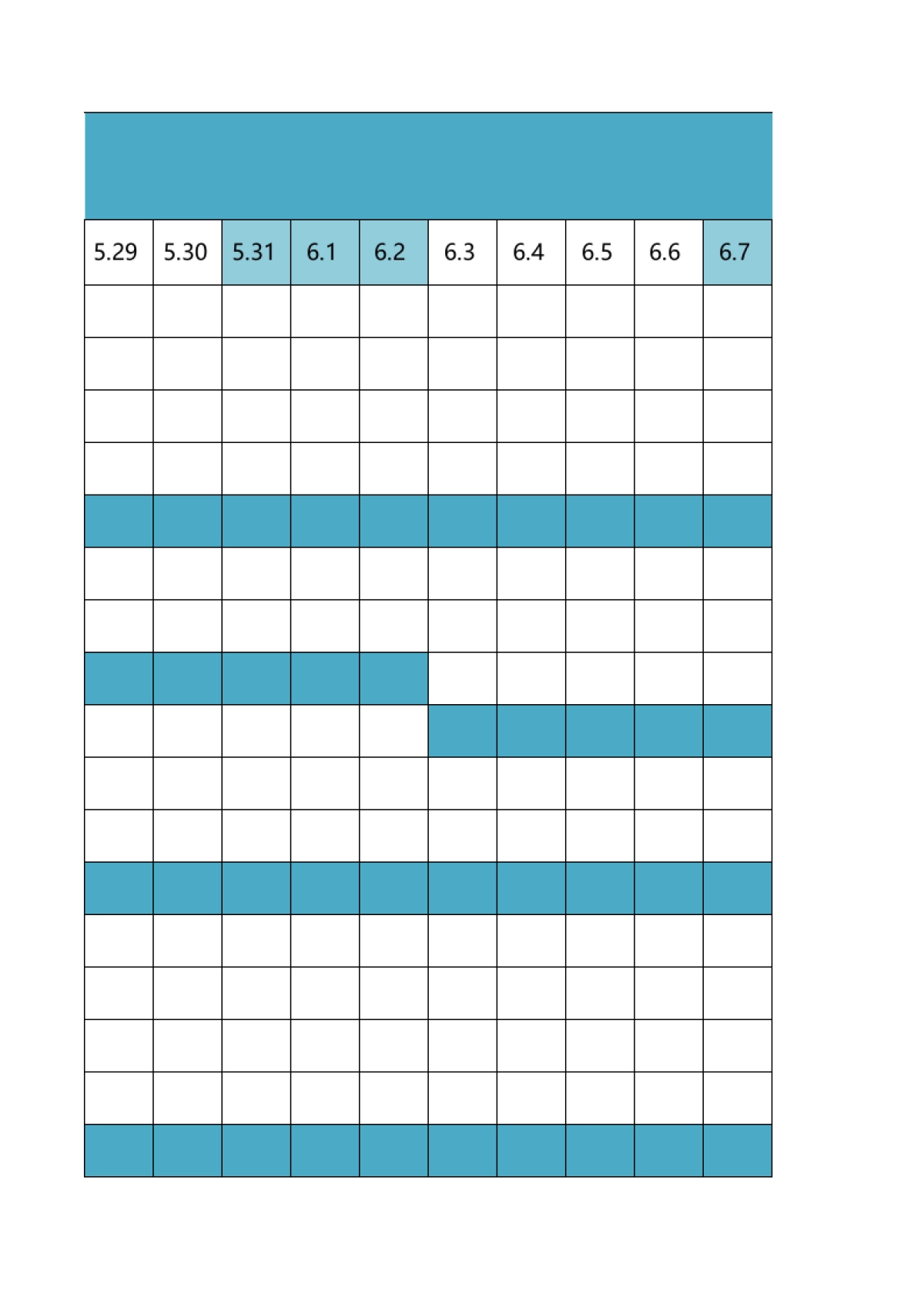

5.25 5.26 5.27 5.28 5.29 5.30 5.31 6.1 +时间进度表

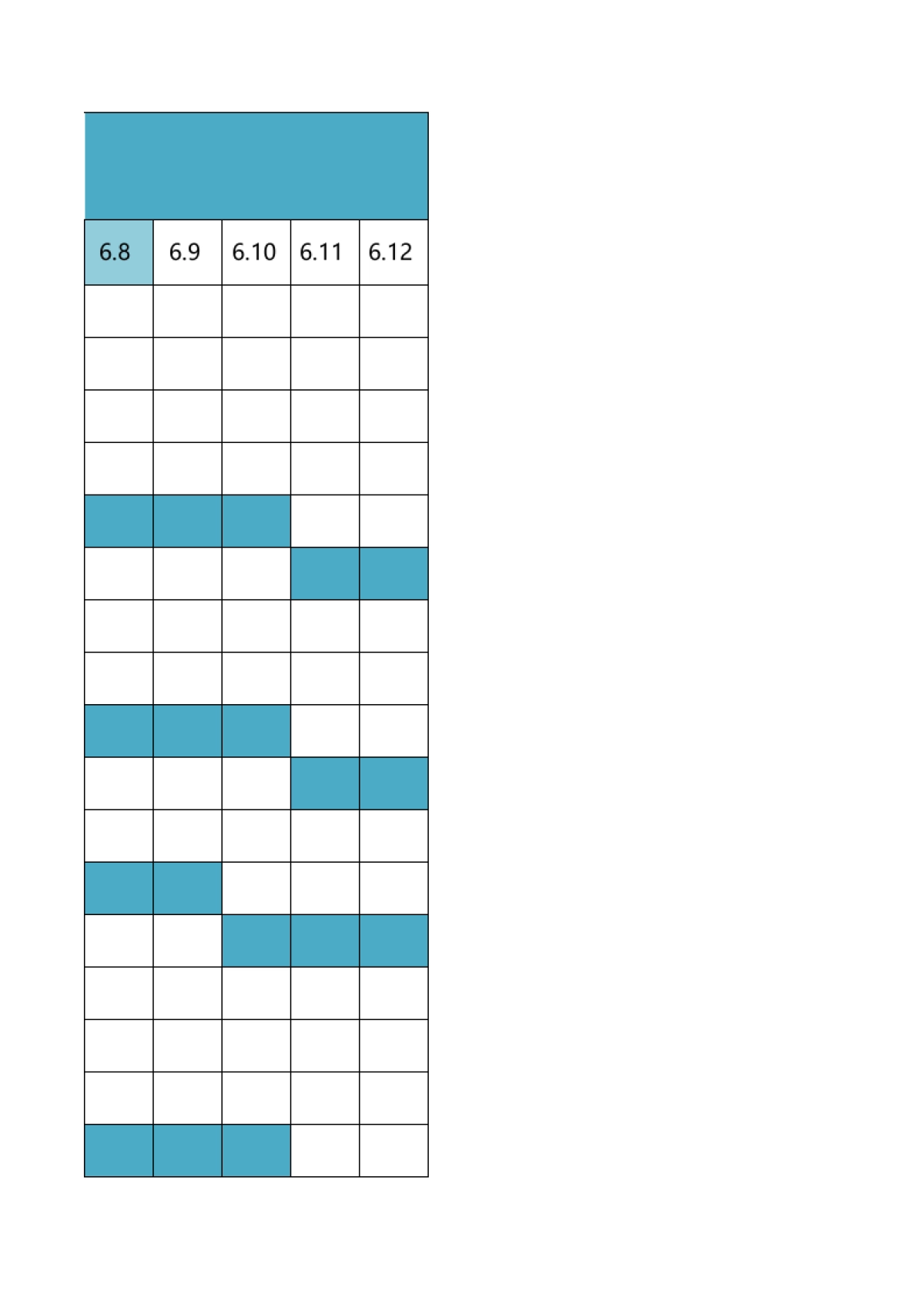

6.2 6.3 6.4 6.5 6.6 6.7 6.8 6.9

6.10 6.11 6.12
